04.12.2020
На
Курской АЭС-2

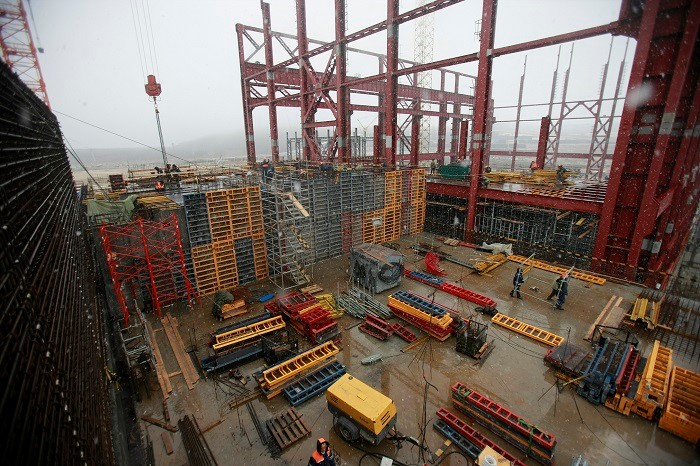

в здании электроснабжения первого энергоблока строители завершили бетонирование перекрытия на
отметке 12,6
метра, образующего кровлю сооружения. Завершение бетонирования перекрытия является очередным ключевым событием 2020
года.
Теперь специалисты переходят к
заключительному этапу строительных работ
— возведению вентиляционного центра на
крыше до
отметки 18,2 метра и
отделочным работам. «Проект Курской АЭС-2 предусматривает расположение здания энергоснабжения между реакторным и
турбинным зданиями, что позволяет сократить длину кабельных коммуникаций и
уменьшить занимаемую площадь застройки. Такая компоновка
— результат оптимизированных проектных решений, принятых для АЭС с
реактором ВВЭР-ТОИ»,
— пояснил главный инженер Курской АЭС-2 Алексей Вольнов.
Работы по
возведению всех монолитных конструкций здания должны быть завершены до
конца года. Полная строительная готовность сооружения, включая отделку, ожидается к
июлю 2021
года.
Для справки:
Здание электроснабжения является одним из основных, обеспечивающих работу атомной станции. В нем будет располагаться оборудование, которое обеспечит энергоснабжение всех потребителей энергоблока. В здании разместятся распределительные устройства электрической энергии, источники постоянного тока, устройства автоматизированных систем управления технологическими процессами (АСУ ТП), устройства защиты и автоматики основного электрического оборудования энергоблока.
Управление информации и общественных связей Курской АЭС
